洁净室工程在施工方自行质量检查评定的基础上,应由建设方主导负责,参与建设活动的有关单位共同对主控项目和商定的其他项目的检验批、分项、分部和单位工程的质量进行验收。洁净室验收应按工程验收和使用验收两方面进行。工程验收应按分项验收、竣工验收和性能验收三阶段进行。
风管分段漏风检测方法
A.1 检测装置

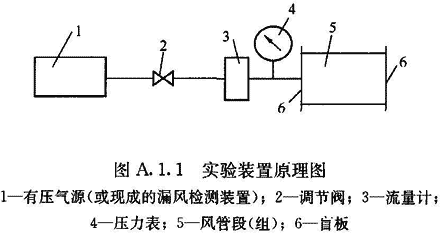

A.1.1 风管漏风量检测装置可按图A.1.1所示。
有压气源:额定压力:大于2000Pa;
额定流量:大于被测系统最大允许漏风量。
压力表:量程0~2000Pa;精度等于或高于0.4%(满量程)。
流量计:浮子流量计,精度等于或高于5%(满量程)。

A.2 检测方法
A.2.1 漏风检测时应使风管保持以下检测压力:总管(与机组的连接管)取1500Pa;干管(总管与支管的连接管)取1000Pa;支管取700Pa(与送风装置的连接管)。或采用工作压力。

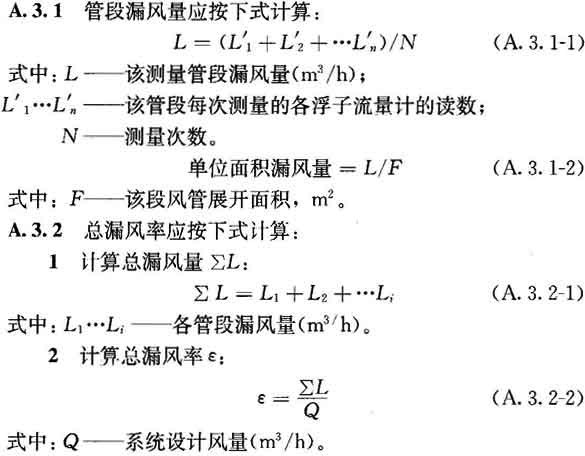

A.3 管段漏风量计算
